Travaux sous le tunnel SNCF National/Flammarion

Les travaux se dérouleront en 2022 (14 Février au 2 novembre 2022). L’objet de la réunion est d’informer les CIQ des impacts des travaux sur le territoire et de recueillir les conseils et les informations à prendre en compte en vue de la réalisation des travaux.

- SNCF précise que c’est RTM qui est en charge des itinéraires déviés. Les Bus 33, 34 et 56 seront impactés dans le sens Sud vers Nord (Flammarion vers Guibal) et seront déviés en contournant la gare St Charles puis par les rues Gozlan et Honnorat.

PREAMBULE
La présente réunion concerne les travaux Génie Civil sur le Pont Rail National (Bd National à Marseille reliant le 1er et 3eme Arrondissement). Les travaux se dérouleront en 2022 (14 Février au 2 novembre 2022). L’objet de la réunion est d’informer les CIQ des impacts des travaux sur le territoire et de recueillir les conseils et les informations à prendre en compte en vue de la réalisation des travaux.
Les opérations sont menées en étroite concertation avec AMPM et les Mairies du 1er et 3ème Arrondissements.
Des travaux de réfection ou modernisation de l’éclairage du Tunnel seront réalisés par la Ville de Marseille en 2022 en même temps que les travaux Génie Civil (GC).

tunnel du boulevard National 13003 Marseille➢ Objectifs des travaux :

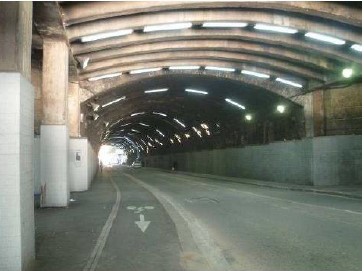

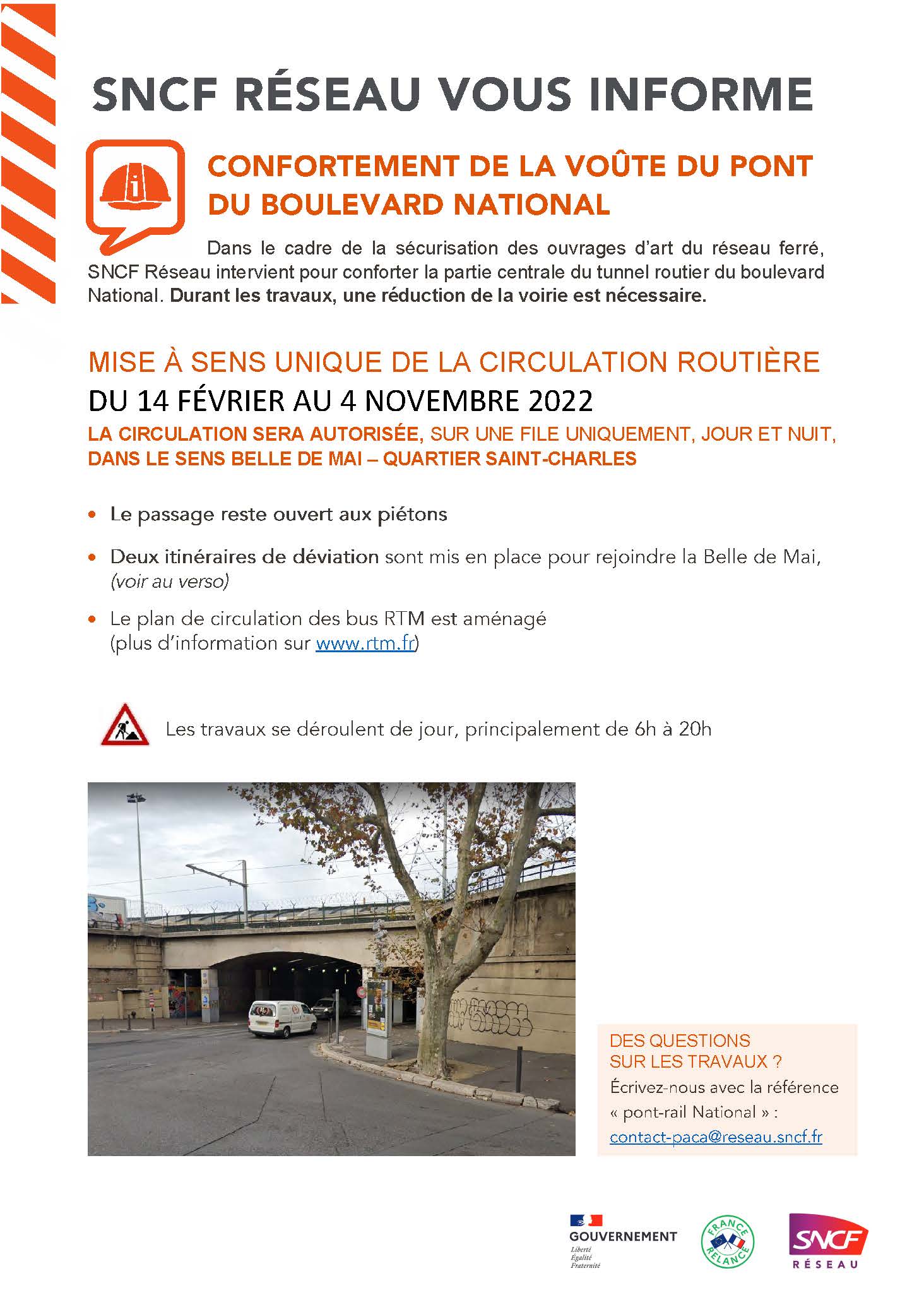

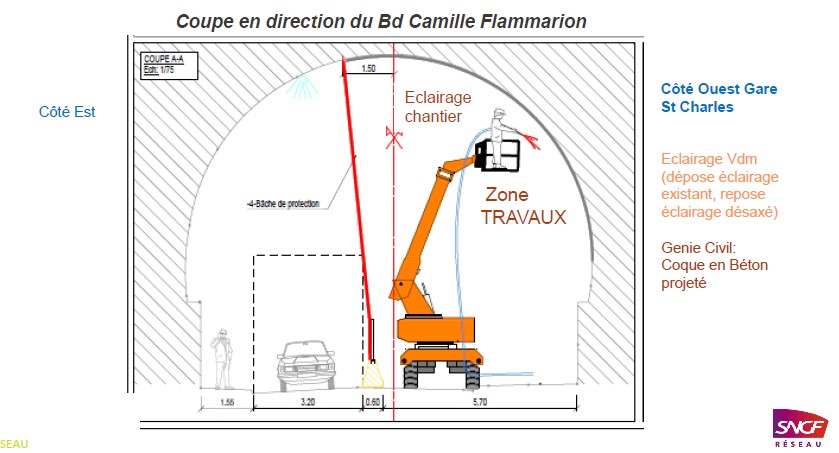

Le tunnel (Pont -rail de grande longueur) est à traiter sur 142 ml par confortement avec coque en béton projeté. Les travaux se dérouleront en 2022. Il y a un risque de chute de briques impactant la sécurité des personnes si la zone n’est pas confortée. Les extrémités (cadre béton) ne sont pas concernées par les travaux. Les travaux Génie Civil ont pour objectif de sécuriser le tunnel.

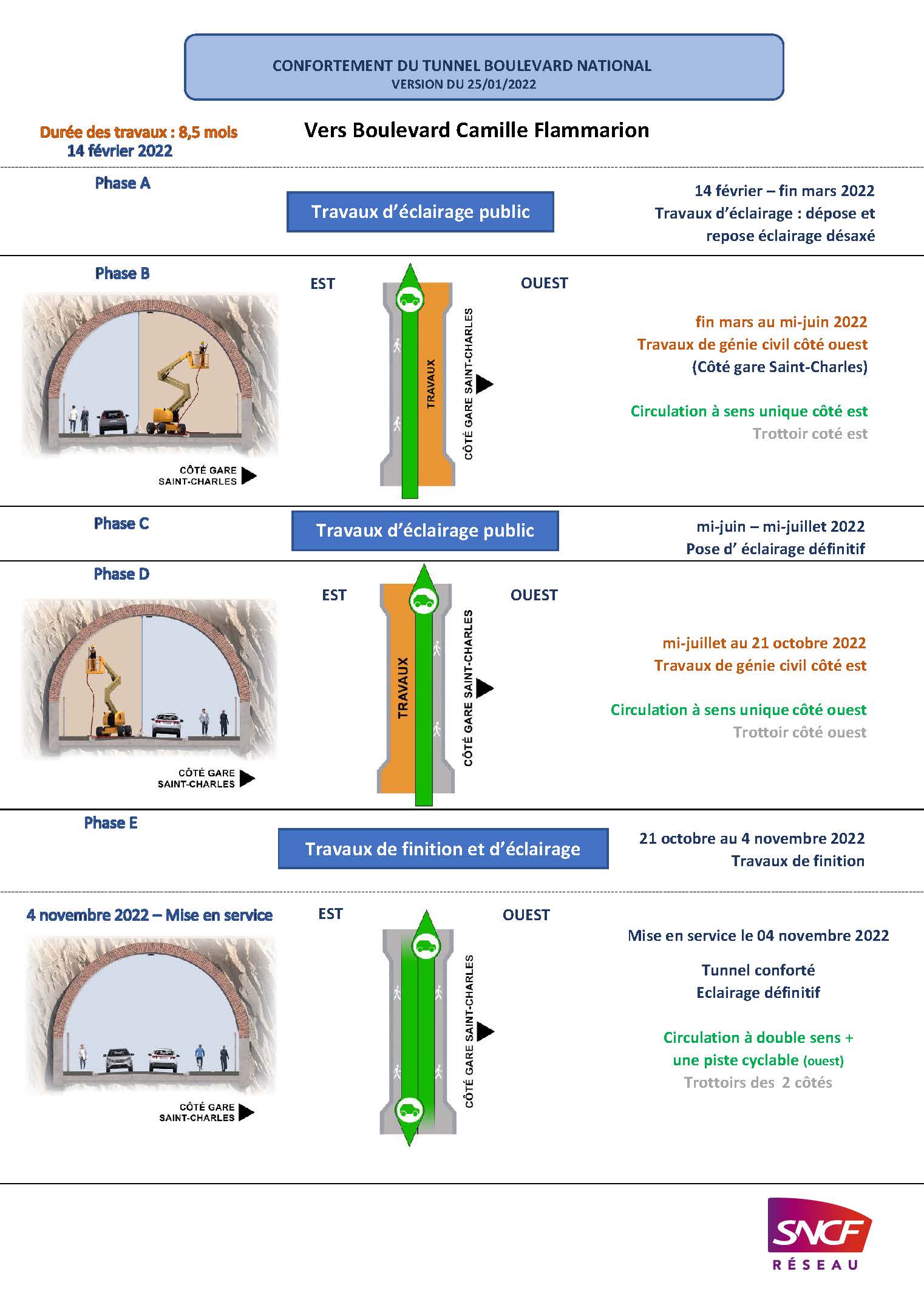

Travaux tunnel SNCF 13003 Marseille sens circulation➢ Conditions de circulation durant les travaux
Compte tenu des travaux conséquents à réaliser, il est retenu de maintenir une seule file de 3,2m sur toute la longueur du tunnel (jour et nuit), avec maintien d’un passage piétons sur l’un des 2 trottoirs. La piste cyclable ne sera pas conservée durant les travaux.

Circulation :
Le CIQ demande des précisions sur la circulation des bus durant les travaux :

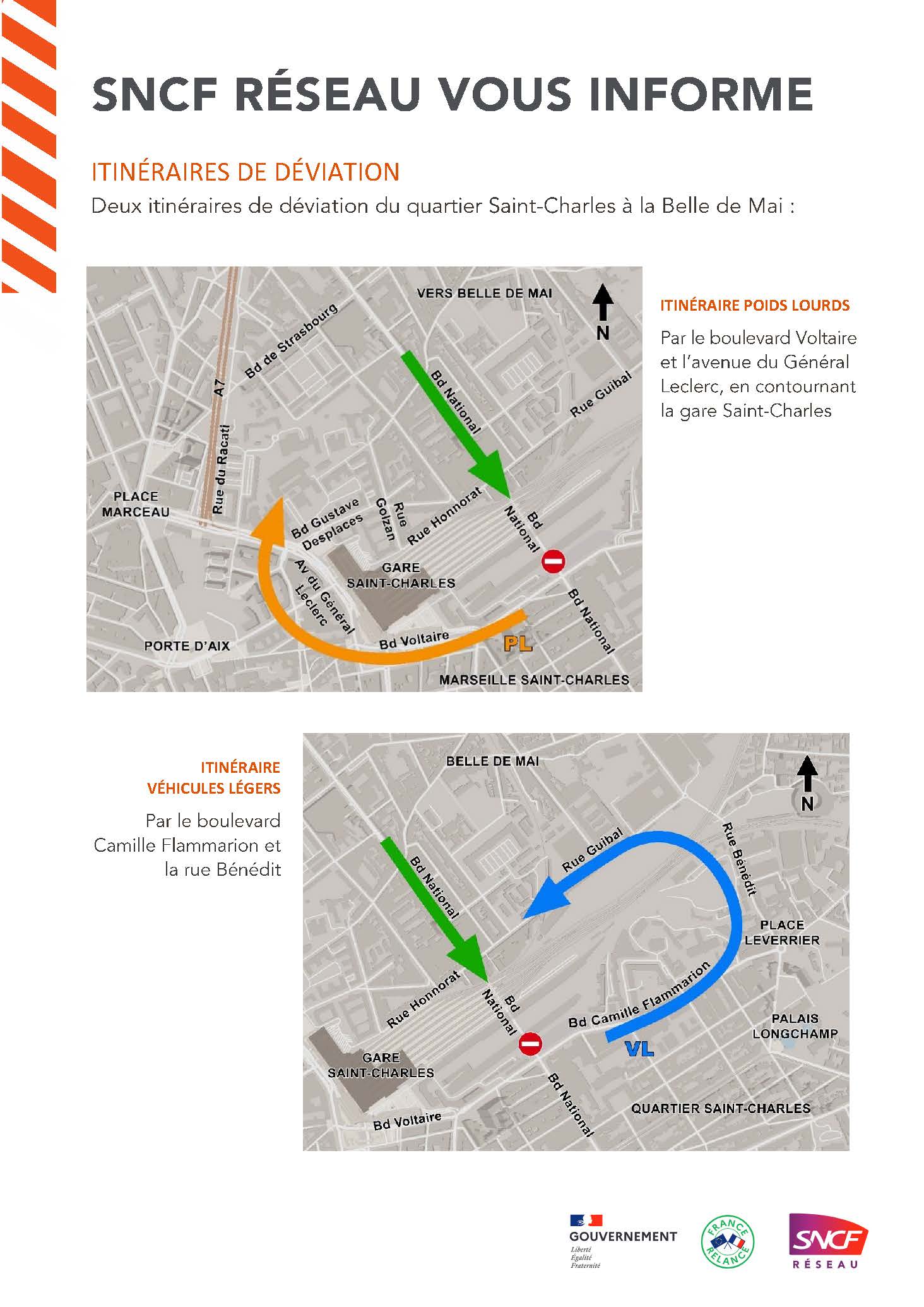

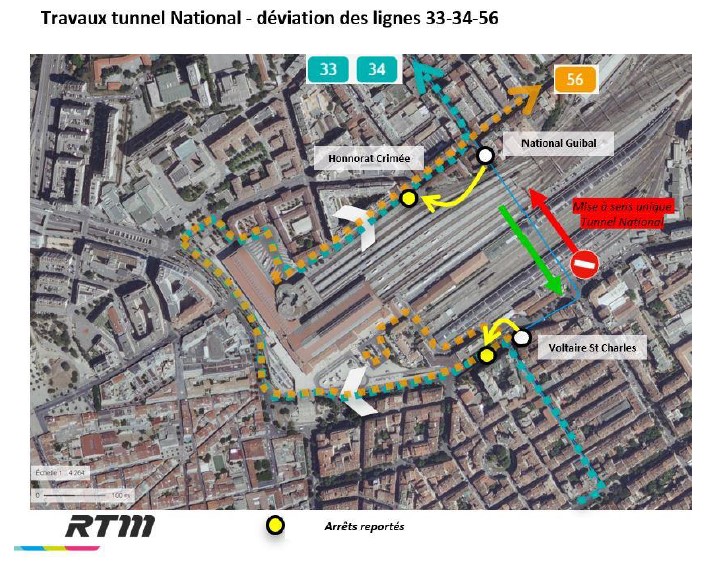

- SNCF précise que c’est RTM qui est en charge des itinéraires déviés. Les Bus 33, 34 et 56 seront impactés dans le sens Sud vers Nord (Flammarion vers Guibal) et seront déviés en contournant la gare St Charles puis par les rues Gozlan et Honnorat. .Se reporter à la carte transmise par RTM post réunion et jointe à la présentation (V2) .

Travaux National déviation RTMTravaux tunnel SNCF 13003 Marseille sens circulationTravaux tunnel SNCF 13003 Marseille sens circulationTravaux tunnel SNCF 13003 Marseille sens circulation
